供暖時間確定!臨沂這些小區今冬會熱起來
今天下午,臨沂藍天熱力召開
2021-2022供暖季新聞發布會
介紹供暖季相關準備工作
11月10日達標供暖
熱網方面:
●9月5日,公司開始進行主管網注水,截至目前已注水6萬多噸。
●計劃10月25日,熱網開始冷態試運行,11月1日開始加溫;
●11月5日開始投入各小區換熱站及二網運行;
●11月10日達標供暖。

供暖工作準備情況

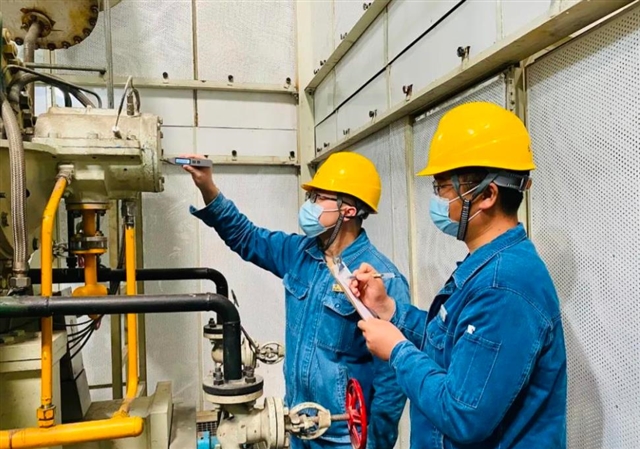

停暖后,公司及早謀劃,狠抓落實,全力抓好熱源提升、管網建設、老舊小區供熱改造、智慧熱網創建、設備檢修、市場開發等各方面工作,做好了按時達標供暖的各項準備工作。
寶麗鳳凰城一、二期、河東法院家屬院等小區今冬可供暖
截至目前,今年已與32個小區簽訂了入網協議,建筑面積220萬平方米。公司按照主管部門要求,積極推進經濟適用房、還建社區、老舊小區供暖工作,寶麗鳳凰城一、二期、河東法院家屬院等小區供暖工程正在緊張施工,今年冬季可以實現供暖。
對15年以下老舊小區供熱改造
今年重點對15年以下老舊小區進行供熱改造,改造換熱站34座,改造小區管網43個小區,覆蓋供熱面積418.6萬平方米,目前改造工程已基本完成,改造后的小區供熱設施煥然一新,達到一流標準,提高了供暖質量,并且實現了節能和環保。
批準建設供回水中繼站一座,項目正在建設
正在建設新西線主管網:管徑為DN1400主管道從電廠向西敷設雙月園路、湖東二路,沿湖東二路向北敷設至化武路、臨西九路、工業大道,至聚才路與原有的大學城供熱管道對接四條主干線形成縱穿城區南北,形成了“三縱三橫”的主管網框架,供熱半徑最遠達25公里。
中繼泵站目前共有4座,其中東線有兩座,一座在人民公園,另一座在祊河北岸瀾波灣附近;西線有兩座,一座在蘭山路與通達路交匯東200米處,另一座在祊河北岸北京路與馬陵山路交匯東南角。已批準在河東區順和路與陶然東路交匯東南角規劃建設供回水中繼泵站一座,項目正在建設,預計今年年底建成投產運行。
計劃在350MW機組區域新建設一座大型供熱首站
自2012年以來,臨沂電廠逐步對#5、6、7三臺140MW機組進行了高背壓循環水供熱改造,2019年供暖季完成了#3機組切缸改造。按照市政府要求,2020年底又對#2(350MW)機組進行切缸改造,該項目于2020年10月10日停機開始改造,11月下旬竣工后投入運行,至此供熱能力達到了3600萬平方米。2020-2021年采暖季公司實際直供面積2660萬平方米(包含躉售約580萬平方米),#2機組切缸改造后提高了供熱能力,緩解熱源不足問題。今年公司計劃在350MW機組區域新建設一座大型供熱首站,該項工程目前華能集團暫緩審批。
成立測溫取證隊
針對用戶投訴入戶測溫不及時,導致用戶短期重復投訴累積問題,本采暖季客服中心抽調大量人力物力,成立了測溫取證隊,96789熱線、政府12345、供熱中心轉辦等受理的投訴業務,第一時間由測溫隊入戶進行測溫取證,實現了現場測溫記錄和圖片小視頻通過企業微信同步上傳至熱線平臺功能,用戶已達標供暖的列入不合理訴求,不達標的派工至片區進行處理,做到了投訴業務第一時間入戶服務,現場進行測溫取證,準確進行派工,大大降低了重復投訴率和投訴工單數量,同時對于達標供暖的不合理訴求,測溫記錄和取證照片可上報政府12345熱線,為界定12345不合理訴求提供有力證據
對96789客服熱線進行增容
公司繼續按照一次辦好、一站式服務要求,不斷完善銀行柜臺、微信、支付寶等收費方式,在蘭山區、經開區、高新區政務大廳設立服務窗口,方便客戶辦理各種供暖業務。96789服務熱線增容至16個坐席,供暖季實行24小時值班,和政府12345熱線實現聯動,派駐專人到政府12345大廳開展直辦業務。
10月25日,熱網開始冷態試運行,
11月1日開始加溫,
11月5日開始投入各小區換熱站及二網運行,
11月10日達標供暖。
