臨沂市6月份重點工程進展情況
一、新建工程

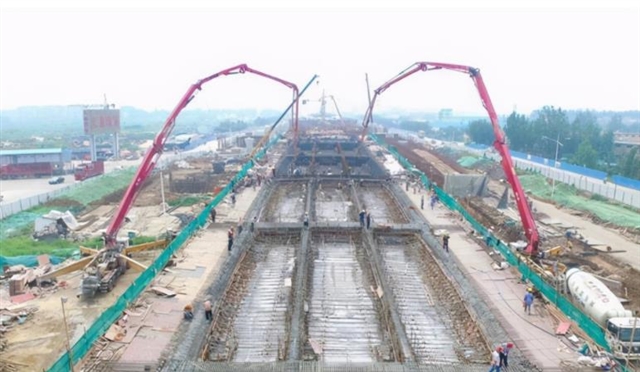

1.沂河路快速化改造工程,已完成樁基灌注740棵,占總量的45%,承臺154個,墩柱123個,上部箱梁支架搭設中;保通道路完成90%,雨污水管道、苗木遷移同步施工。
2.濱河大道提升改造工程(一期),正在編制施工組織設計及交通組織方案,洪評手續正在辦理。
3.通達路祊河橋及兩岸立交改造工程,正在,正在編制施工組織設計及交通組織方案,洪評手續正在辦理;交通技師學院過街通道,完成洪評手續辦理,正在進行管線及綠化遷移。

二、續建工程
1.武漢路祊河橋,6月底實現大橋順利通車。
2.西中環大山路立交及大山路拓寬改造工程,立交主線橋已通車;立交匝道橋正在進行承臺、墩柱施工;大山路跨涑河橋、跨南涑河橋已完成;大山路拓寬改造雨污水管道完成,道路完成85%,工程總進度90%。

來源:市住建局網站
提示:本網部分文章內容轉載于網絡,轉載之目的在于傳遞更多信息,服務廣大人民為初衷,并不代表本網贊同其觀點和對其真實性負責!如圖片、文字及視頻有侵犯您的權益請聯系右下角本站客服,我們將在第一時間刪除,感謝您的關注與支持!
熱門內容:
- 整整7分鐘!臨沂登上CCTV央視新聞!
- 未來3天,臨沂迎來陰雨天氣
- 免保教費覆蓋所有幼兒園大班,公辦、民辦也享受
- 重磅!秋季學期起,免除公辦幼兒園學前1年保教費!
- 8月5日臨沂市氣象臺發布高溫黃色預警
- 2025年臨沂市 保障性住房、城中村改造和 棚戶區(城市危舊房)改造計劃和項目清單
- 臨沂2025年城區公辦普通高中普通生錄取線公布
- 2025年臨沂普通高中招生計劃數124534人 較去年增加12484人
- 臨沂市中心城區總體城市設計出爐
- 途經臨沂!山東又新增一條高鐵!
- 沂河新區這些片區要有大變化!規劃發布
- 省府已批復!山東將新建設6所高校,臨沂有1所
- 最高獎補200萬!臨沂重磅官宣
- 臨沂中心城區,新建3所學校!
- 山東康正食品低溫倉儲冷鏈及加工項目 環境影響評價第一次公示
- 臨沂晟豐再生資源有限公司年回收及梯次利用20萬套廢舊動力鋰電池包項目征求意見稿公示
- 祝賀!臨沂成為全國試點城市
- 2025-2027年臨沂將迎來大發展
- 規劃公布!臨沂4大片區迎來大變化!
- 2025年臨沂市重大項目名單公布!
